Nuevos proyectos de GNL muestran escaso avance mientras crece estimación de demanda
Dentro de una década el consumo diario de gas natural pasaría de 10,9 millones de m3/d a casi 25 millones de m3/d, mientras que las plantas en carpeta superan los 35 millones de m3/d.
Por: Por Jéssica Esturillo O.
Publicado: Sábado 4 de enero de 2014 a las 05:00 hrs.
Noticias destacadas
Aunque a nivel político y del mundo privado existe consenso en torno a la idea de aumentar el peso del gas natural licuado (GNL) en la matriz eléctrica local, que actualmente es de alrededor de 15% en promedio, el desarrollo de la infraestructura que requiere ese crecimiento parece no avanzar con el mismo ritmo.
La proyección es que al año 2023 el consumo de gas natural en Chile rondará los 25 millones de metros cúbicos diarios (MM m3/d), un aumento de 125% respecto de los casi 11 MM de m3/d que habría alcanzado el año pasado, según una estimación que hizo Goldman Sachs.
Así, en distintos sectores postulan que la mejor opción para sortear la crisis energética en el corto y mediano plazo es poner en marcha las centrales de gas que no cuentan con abastecimiento, además de aumentar la capacidad de aquellas donde esto es posible e, incluso, se apuesta por la construcción de unidades. Todo lo anterior, sustentado en el desarrollo que exhibe la industria del gas natural licuado (GNL), impulsada especialmente, por el shale gas en Estados Unidos.
“La disponibilidad de contratos de largo plazo de GNL a precios competitivos se vislumbra como una condición necesaria, pero no suficiente, para cubrir a costos razonables la demanda del SIC hasta el 2020”, es una de las ideas que un grupo de especialistas del sector eléctrico plasmó en el estudio donde la Confederación de la Producción y el Comercio (CPC) propone una agenda para destrabar e impulsar nuevas inversiones en generación de base.
Nuevo giro en GNLQ

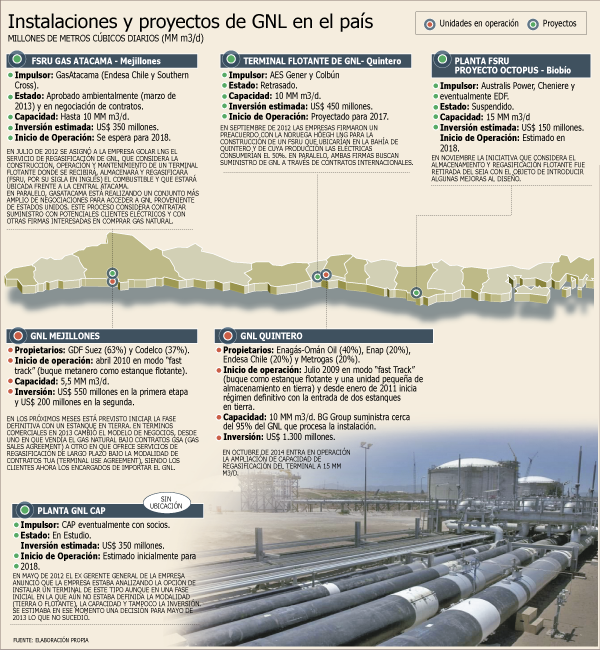

Con todo, los avances son escasos. La capacidad actual de regasificación local alcanza a 15,5 MM de m3/d, y considerando los terminales de Quintero y Mejillones se elevará a 20,5 millones hacia octubre, cuando finalice la primera ampliación de la instalación. Ahora, al mirar los proyectos de GNL que están en carpeta, la capacidad de regasificación podría superar los 35 MM de m3/d.
De todo este potencial sólo una iniciativa muestra algún avance concreto: se trata de la planta de GNL de Quintero, donde además de estar en plena ampliación (de 10 a 15 MM de m3/d) sus dueños -Enagás/Omán Oil, Endesa Chile, Metrogas y Enap- analizan la opción de ampliar el giro del terminal añadiendo el servicio de transporte de GNL por mar a distintos puntos del país, usando barcos de menor capacidad.
Conocedores del tema comentaron que este modelo, denominado como “hub de GNL”, que también está siendo aplicado por GNL Mejillones, es una de las alternativas que se barajan para impulsar la segunda expansión de este complejo, que le permitirá alcanzar su plena capacidad de diseño (20 MM de m3/d), lo que requiere una inversión estimada en unos US$ 230 millones, superior a los US$ 30 millones de la primera, porque requiere construir un tercer estanque de almacenamiento en tierra además de instalar un nuevo vaporizador.
En lo que respecta a los otros proyectos operativos y en carpeta los avances son menores. GNL Mejillones, que hizo un proceso de open season para agregar nueva demanda que gatillara una ampliación de la planta, lo tuvo que posponer hasta 2017, esto debido a que la firma logró comprometer sólo el 50% de su capacidad actual de regasificación.
CAP en stand by
La realidad en los otros proyectos de regasificación no dista mucho de lo anterior.
El proyecto de Grupo CAP exhibe pocos avances respecto de lo que se anunció en mayo de 2012, pese a que la decisión de concretar esta iniciativa se esperaba para mayo pasado.
Conocedores del tema dicen que los estudios de la acerera estarían en stand by. Esto a la espera de que la nueva administración de la compañía, encabezada en la gerencia general por Fernando Reitich, decida si le dará un nuevo y mayor impulso a este plan que es una de las varias alternativas energéticas que barajan.
A esto se suma el retraso del proyecto flotante de Colbún y AES Gener, que no tiene fecha concreta para iniciar el trámite ambiental ni para oficializar el contrato con la noruega Höegh LNG, que construye el barco regasificador. Con todo, esta panta fue retrasada dos años, con una estimación de inicio de operaciones que pasó de 2015 a 2017.
En la misma línea, aunque por motivos del ámbito comercial las plantas proyectadas por las firmas locales GasAtacama y Australis Power tampoco muestran grandes avances.
La primera firma obtuvo el permiso ambiental del terminal en marzo de 2013 pero aún no inicia la construcción porque sigue buscando firmar contratos eléctricos y también está reclutando a otros potenciales consumidores de GNL para agregar demanda y buscar mejores condiciones de abastecimiento en Estados Unidos.
Australis Power, en tanto, retiró el proyecto Octopus de la evaluación ambiental a fin de efectuarle una serie de modificaciones, así como mejorar el proceso de participación y diálogo con las comunidades que han rechazado el proyecto.

Te recomendamos
ARTICULOS RELACIONADOS
Newsletters
LO MÁS LEÍDO
ChileBio afirma que el país tiene el potencial de convertirse en un “hub de semillas editadas genéticamente”
Se está incubando una nueva industria a partir de la investigación y desarrollo de variedades vegetales con ADN editado para mejorar sus propiedades o hacerlas resistentes a enfermedades y al cambio climático.
Más desocupados y más informalidad destacan entre los 10 frentes que reflejan el mal momento del mercado laboral
Un sabor amargo dejó entre los economistas el aumento del desempleo a 8,9% al cierre del primer trimestre. El escenario es más difícil para las mujeres, las que anotaron una tasa de 10%.
CLC cierra su etapa de saneamiento financiero y asegura que enfrenta 2026 "con la plena confianza de una mejora considerable en el desempeño""
El presidente de la institución, Carlos Kubick, declaró que ahora se enfocarán en los próximos pasos, "poniendo al paciente en el centro y volviendo a los estándares de excelencia médica que han caracterizado a CLC".
BRANDED CONTENT
Un salto hacia la electromovilidad:
La iniciativa, que estará vigente hasta el 31 de mayo de 2026 o hasta agotar las 500 unidades, busca facilitar el acceso a los vehículos eléctricos, en un contexto marcado por la búsqueda de alternativas más sustentables y eficientes ante el alza de los combustibles
Un salto hacia la electromovilidad:
La iniciativa, que estará vigente hasta el 31 de mayo de 2026 o hasta agotar las 500 unidades, busca facilitar el acceso a los vehículos eléctricos, en un contexto marcado por la búsqueda de alternativas más sustentables y eficientes ante el alza de los combustibles
Dra Susan Bueno y el impulso que la mueve a avanzar, investigar y aportar a la sociedad.
Su curiosidad temprana la llevó a estudiar las enfermedades infecciosas y a contribuir en el desarrollo de la primera vacuna aplicada masivamente en Chile contra el Covid-19. Hoy, la Dra. Susan Bueno, reconocida en 2024 como inventora del año, continúa aportando desde la investigación al fortalecimiento de la salud. Mira aquí su entrevista
Instagram
Facebook
LinkedIn
YouTube
TikTok
