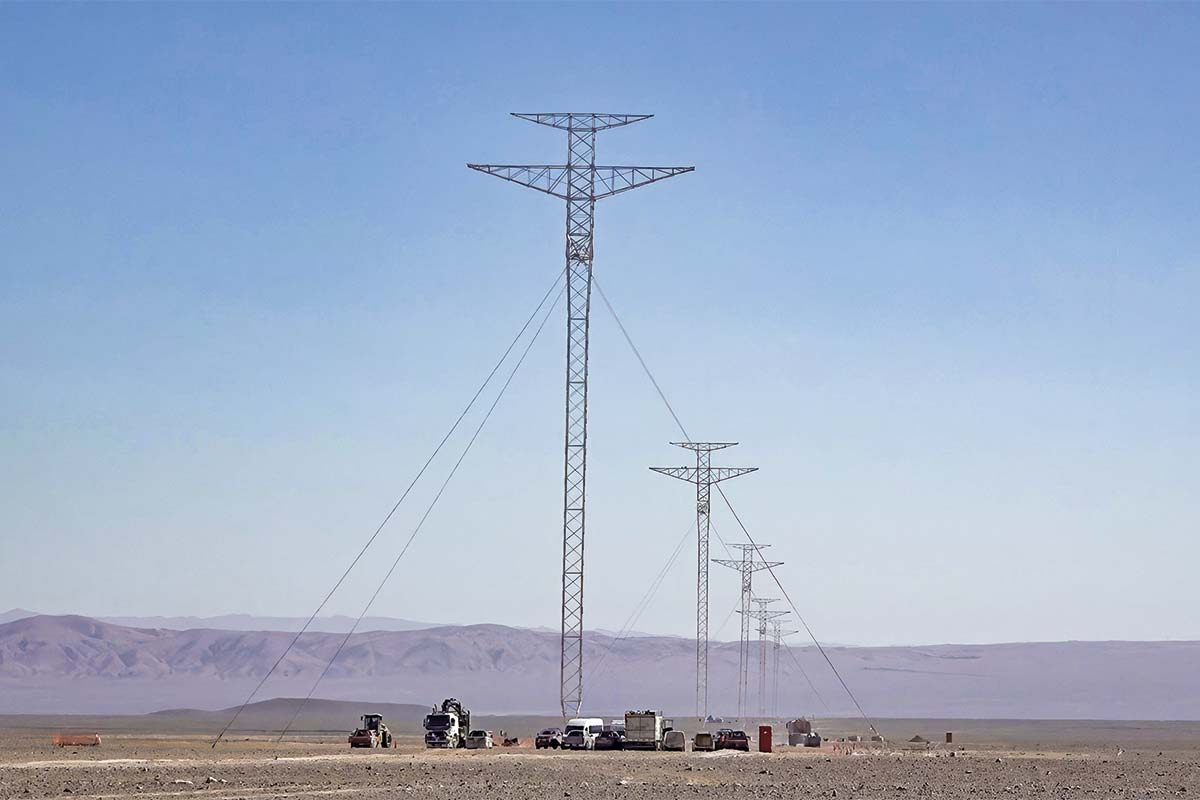

Megalínea Kimal-Lo Aguirre alcanza 20% de avance en su construcción y ya suma desembolsos por US$ 422 millones
La obra está lista para cumplir cinco de los 11 hitos relevantes. El último -en formalización- se informó el viernes. La empresa advierte que uno de los principales desafíos es “la tramitación de los permisos sectoriales”.
Por: Karen Peña
Publicado: Martes 8 de septiembre de 2026 a las 20:00 hrs.
Noticias destacadas
Cinco de 11 hitos relevantes ya está próximo a sellar la megalínea eléctrica Kimal-Lo Aguirre, iniciativa que unirá Antofagasta y Santiago e involucra una inversión de unos US$ 1.500 millones, la cual es considerada como una de las condiciones habilitantes para la transición energética.
Aunque en diciembre de 2025 Conexión Kimal-Lo Aguirre comenzó el movimiento de tierra, el mes pasado se consagró el inicio oficial de la construcción de la obra (hito N°3), según notificó el 5 de agosto el Coordinador Eléctrico a la ministra de Energía, Ximena Rincón.

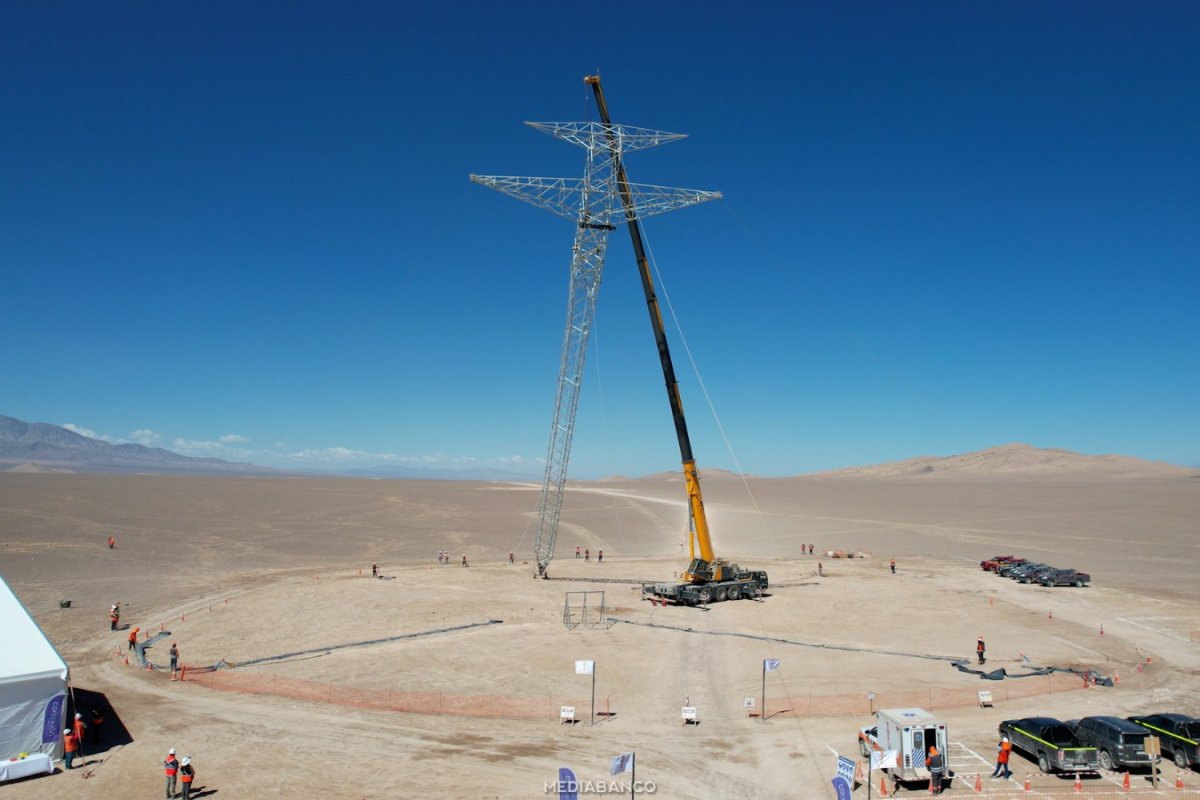

“Se trata de apenas un paso, la primera de más de 2.600 torres, a la que seguirán nuevas postales, como la llegada a las subestaciones conversoras de los transformadores, equipos de más de 600 toneladas, la mayor carga sobredimensionada del sistema eléctrico nacional”, decía hace semanas en LinkedIn la gerenta de Sostenibilidad y Asuntos Públicos de Conexión Kimal-Lo Aguirre, Carola Venegas, mientras compartía un video del proceso de montaje e izaje de una de las torres.
En el último informe de avance mensual de la obra, que publica el Coordinador y data de julio, se detalla que el proyecto presenta un progreso de más de 50%, lo cual representa un adelanto respecto a los plazos contenidos en el cronograma aprobado.

Carola Venegas, gerente de Sostenibilidad y Asuntos Públicos de Conexión Kimal-Lo Aguirre.
Consultada por DF, Venegas precisa que la obra tiene un avance constructivo del 20,35%, que implica contar con 179 estructuras de las 2.694 torres que se contemplan a lo largo de los 1.346 kilómetros en que se extiende la línea de transmisión.
Además, el movimiento de tierra alcanza un 99% de ejecución en la plataforma de la Subestación Convertidora Kimal y un 37% en la plataforma de la Subestación Convertidora Lo Aguirre.
En materia de inversión, Venegas detalla que a la fecha se ha ejecutado un 28,51% del Capex del proyecto, equivalente a desembolsos por US$ 422 millones.
Además, dice, el 95% del presupuesto de la obra ya se encuentra adjudicado a los respectivos proveedores.
Pero también, el Coordinador notificó el viernes a Rincón el cumplimiento de un nuevo hito: “Órdenes de compra para equipos en las Instalaciones CA y Estaciones Convertidoras” (hito N°4). De esta manera, este se encuentra en proceso de formalización.
“El proyecto avanza por sobre lo programado, sin embargo, mantener el ritmo requiere que la tramitación de permisos acompañe el avance de las obras”, advirtió Carola Venegas de Conexión Kimal- Lo Aguirre.
La empresa va en buen pie según lo establecido en las bases de licitación, ya que -por ejemplo- en marzo se dio visto bueno al hito relevante N°5 que corresponde a la verificación de las órdenes de compra de los principales suministros de la línea.
¿Qué viene ahora? No hay más hitos a cumplir este año ni el próximo. En lo más cercano, el siguiente hito relevante (N°6) es el de “Verificación de Equipos en Fábrica y Calificación Sísmica”, el cual tiene fecha de cumplimiento para el 21 de febrero de 2028.
“Como Coordinador Eléctrico mantenemos un seguimiento detallado del desarrollo de esta obra, verificando sus hitos de avance, con el objetivo de que pueda comenzar a funcionar en 2029”, dijo Gustavo Venegas, gerente de Planificación y Desarrollo de la Red del organismo.
Permisos, factor crítico
Al reto de cumplir los hitos relevantes estipulados en el proyecto se suma un desafío no menor: obtener los casi cinco mil permisos que deben ser tramitados en distintas oficinas gubernamentales.
De acuerdo al informe publicado en julio pasado por el Coordinador, ya se registraban avances en permisos industriales y autorizaciones sanitarias asociadas a instalaciones relevantes de la obra.
Respecto de los Permisos Ambientales Sectoriales (PAS) forestales, los cuales son relevantes para avanzar en los tramos 4, 5 y 6 del proyecto, a la fecha se han ingresado 64 expedientes ante las oficinas provinciales de Conaf, de los cuales 11 han sido aprobados, manteniéndose más de 20 expedientes rechazados.
Venegas reconoce que “uno de los principales desafíos que tenemos hoy sigue siendo la tramitación de los permisos sectoriales necesarios para habilitar nuevos frentes de construcción”.
La ejecutiva aseguró que “el proyecto avanza por sobre lo programado, sin embargo, mantener el ritmo requiere que la tramitación de permisos acompañe el avance de las obras. Cada autorización que se obtiene permite abrir un nuevo frente de trabajo”.
“De ahí que el propio Coordinador Eléctrico ha identificado la obtención oportuna de permisos sectoriales y ambientales como uno de los factores críticos para la continuidad de la ejecución del proyecto”, enfatizó.
TE PUEDE INTERESAR
Te recomendamos
ARTICULOS RELACIONADOS
Contenido reciente
VER MÁS
Confuturo, Credicorp, Ameris y alianza Falcom-Territoria compiten por la compra del edificio Isidora 3000
Se espera que en las próximas semanas se adjudique la placa comercial, el edificio de oficinas y los estacionamientos del complejo a uno de los postores, que ya pasaron las etapas de due dilligence y presentaron sus ofertas vinculantes. La operación se cerraría este año.
Walker y Von Appen marcan diferencias sobre empleo, crecimiento y liderazgo en el primer debate por presidir la CPC
Un encuentro organizado por Diario Financiero reunió a las dos cartas que buscan suceder a Susana Jiménez en la presidencia de la Confederación de la Producción y del Comercio. Junto con evaluar su gestión, reconocieron que aún no definen a sus vicepresidentes.
The Legal 500 lanza guía 2027 y destaca a los mejores estudios de abogados de Chile en 28 categorías
Uno de los focos del ranking es el segmento corporativo de alta complejidad. En la categoría Corporate and M&A – High End, cinco estudios alcanzaron el Tier 1: Barros & Errázuriz, Carey, Cariola Díez Pérez-Cotapos, Claro & Cía. y Philippi Prietocarrizosa Ferrero DU & Uría (PPU).
Hospital del Salvador obtiene su puesta en servicio provisoria pese a reparos por equipamiento e infraestructura
El hito se concretó en medio de cuestionamientos por defectos en la climatización del recinto, filtraciones y equipos faltantes. Desde el MOP aseguran que el proceso se desarrolló satisfactoriamente.
{{/if}}
