Alto Maipo: alza en costo podría superar el 20% y AES Gener negocia con contratistas
Necesidad de financiamiento adicional estaría en octubre. Proveedores ya han activado reclamos para que se reconozca mayor gasto en obras.
Por: Antonio Astudillo M.
Publicado: Jueves 15 de septiembre de 2016 a las 04:00 hrs.
Noticias destacadas
La construcción sigue avanzando, pero la incertidumbre sobre el real nivel del incremento de costos del proyecto hidroeléctrico Alto Maipo, tiene alerta a las constructoras y a los inversionistas, AES Gener y Antofagasta Minerals.
Si bien la generadora informó en un hecho esencial a mediados de agosto que, debido a dificultades en la construcción, el presupuesto inicial de la obra se podría encarecer entre 10% y 20%, este cálculo inicial podría quedar “corto”, según fuentes ligadas a las constructoras del proyecto.
Así, la inversión inicial del proyecto, de unos US$ 2.000 millones, crecería en al menos US$ 400 millones.
Según comentan fuentes conocedoras del tema, hace dos semanas el encargado del proyecto se reunió con los representantes de los principales contratistas, el consorcio Constructora Nuevo Maipo, formada por Hochtief Solutions y CMC, y la austriaca Straba, para informar de la situación y del proceso de revisión de costos que está llevando a cabo AES Gener.
Uno de los mensajes que habrían transmitido a las empresas es que Antofagasta Minerals (AMSA), que tiene el 40% de participación en la iniciativa, estaría reacia a realizar nuevos aportes de capital para cubrir estas diferencias.
Esto habría gatillado la aceleración de las negociaciones entre el mandante y las constructoras, para que Alto Maipo reconozca los costos extras en que las firmas han incurrido, producto principalmente de las diferencias que se han encontrado entre los estudios de suelo con que se proyectaron los costos iniciales y la realidad del terreno.
“En algunos tramos, la roca resultó ser arena, lo que ha obligado a cambiar maquinarias y métodos constructivos, y en otros, la roca es más dura de lo previsto, lo que ha disparado los costos”, señalan las fuentes.
Un alto ejecutivo de la industria pone como ejemplo las diferencias con otro proyecto: la central Los Cóndores, de Endesa. En ambos casos, la construcción de los túneles se está realizando con una máquina excavadora conocida como TBM (Tunnel Boring Machine). Mientras en la central de Endesa se avanza del orden de 20 metros al día, en Alto Maipo es solo una fracción de esto.
Si bien AES Gener no ha entregado plazos oficiales para dar a conocer el informe de costos, se estima que esto podría suceder en octubre próximo, ante la premura que tienen los inversionistas por determinar el sobrecosto. Con números en mano, se podrá determinar el retraso de las obras, que en la industria calculan sería cercano a un año.
En todo caso, por el momento las constructoras ya están haciendo valer sus contratos, y han informado a la generadora algunos de los reclamos contractuales -denominados en la jerga de la industria como “claims”-, mecanismo por el cual esperan que estos costos sean reconocidos. Esto se podría dar durante la segunda etapa de construcción de la iniciativa, en la fase del montaje de los equipos.
Las fuentes señalan que los contratistas han reducido el número de trabajadores que participan del proyecto, y que entre febrero y marzo de este año fueron desvinculados unos 500. Sin embardo, desde Alto Maipo indican que hoy están en el peak de construcción, con 4.600 operarios en faena, de los cuales 750 son de la zona, y que a comienzos de años tenían 4.100 trabajadores laborando en el proyecto.
Según datos de AES Gener, a la fecha el proyecto tiene un avance de casi 39%. En sus resultados financieros a junio, la constructora italiana CMC di Ravenna, reportó un 55% de avance en su contrato para este proyecto.

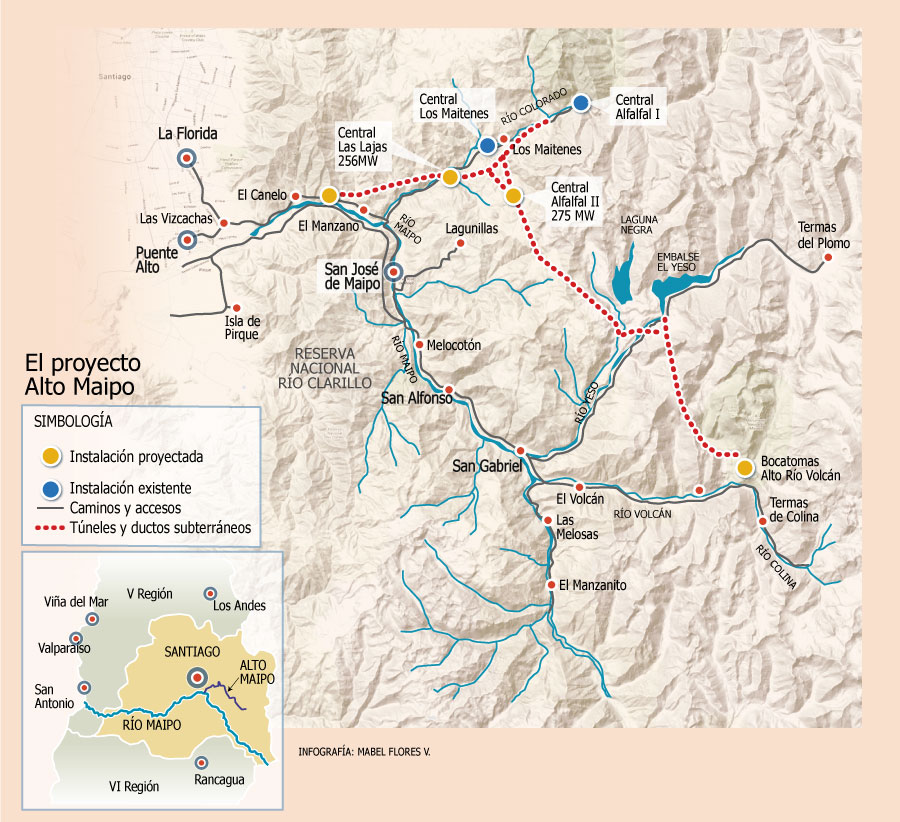

Los hitos de alto maipo
Un proyecto de dos décadas
En 1990 comenzaron las primeras exploraciones de sitio para la instalación de las centrales que componen el proyecto Alto Maipo (531 MW en dos centrales). El diseño inicial se realizó a principios del 2000, y la iniciativa obtuvo su aprobación ambiental en 2009.
Luksic entra a la propiedad
En julio de 2013, el grupo Luksic, a través de su brazo minero Antofagasta Minerals (AMSA), ingresó a la propiedad del proyecto, quedándose con el 40%, y además realizó dos acuerdos de compra de energía (denominados PPA) por hasta 160 MW anuales por 20 años para suministrar electricidad a Los Pelambres.
Retraso en proyecto y sobrecostos
A fines del año pasado, la compañía informó de la postergación en un año de la fecha de inicio de operación de las centrales del complejo, las que hoy están proyectadas para mediados de 2018 y 2019. En agosto, AES Gener puso en revisión la iniciativa, señalando que habría un sobrecosto de entre 10% y 20%, el que se definirá durante octubre.

Te recomendamos
ARTICULOS RELACIONADOS
Newsletters
LO MÁS LEÍDO
Caso Sartor: fondo ligado a Kiblisky financió OPA fallida de Clark y compra de acciones de Azul Azul por parte de Correa
Entregó un total de más de US$ 26 millones para ambas operaciones. Los movimientos bancarios para el expresidente de la concesionaria de "la U" fueron alertados por la UAF.
"La empresa se comportó como delincuente": Poduje anuncia acciones legales contra constructora española por abandono de obras en cuatro regiones
El ministro de Vivienda y Urbanismo dijo que buscarán a "todos los responsables, acá y en España, y donde sea, para que nos respondan por esta obra". Para subsanar las deuda por $ 3.800 millones que Tapusa S. A. dejó con sus proveedores se estableció una conciliación judicial.
"La compañía está de vuelta": la estrategia que redefinió Farmacias Ahumada para recuperar terreno en la industria
Desde que un consorcio liderado por Guillermo Harding tomó el control, la cadena ha abierto más de 100 locales. Su gerente general señala a DF que van en línea con el plan a cinco años y cuenta acerca de sus planes de expansión, el modelo de farmacia que están buscando y la mirada que tienen respecto a la intensidad competitiva del sector.
BRANDED CONTENT
Un salto hacia la electromovilidad:
La iniciativa, que estará vigente hasta el 31 de mayo de 2026 o hasta agotar las 500 unidades, busca facilitar el acceso a los vehículos eléctricos, en un contexto marcado por la búsqueda de alternativas más sustentables y eficientes ante el alza de los combustibles
Un salto hacia la electromovilidad:
La iniciativa, que estará vigente hasta el 31 de mayo de 2026 o hasta agotar las 500 unidades, busca facilitar el acceso a los vehículos eléctricos, en un contexto marcado por la búsqueda de alternativas más sustentables y eficientes ante el alza de los combustibles
Dra Susan Bueno y el impulso que la mueve a avanzar, investigar y aportar a la sociedad.
Su curiosidad temprana la llevó a estudiar las enfermedades infecciosas y a contribuir en el desarrollo de la primera vacuna aplicada masivamente en Chile contra el Covid-19. Hoy, la Dra. Susan Bueno, reconocida en 2024 como inventora del año, continúa aportando desde la investigación al fortalecimiento de la salud. Mira aquí su entrevista
En Perfeccionistas entrevistamos a un deportista chileno que quiere llegar tan alto como sus saltos
Mauricio Molina nos cuenta de su pasión por el BMX y cómo se convirtió en el primer chileno en competir en esta disciplina en unos Juegos Olímpicos y ser parte del selecto grupo de los 25 mejores del mundo.
Instagram
Facebook
LinkedIn
YouTube
TikTok
