REGÍSTRATE AQUÍEn el caso de Chile, factores como el inadecuado entendimiento de los riesgos de las iniciativas explicarían esta situación.
Por: Jéssica Esturillo O.
Publicado: Lunes 8 de mayo de 2017 a las 04:00 hrs.
Una encuesta realizada por EY a más de 200 ejecutivos de empresas de energía (generación, transmisión y distribución) y agua, mostró que el encarecimiento y la demora en la entrega son los mayores riesgos que este tipo de proyectos enfrentan.

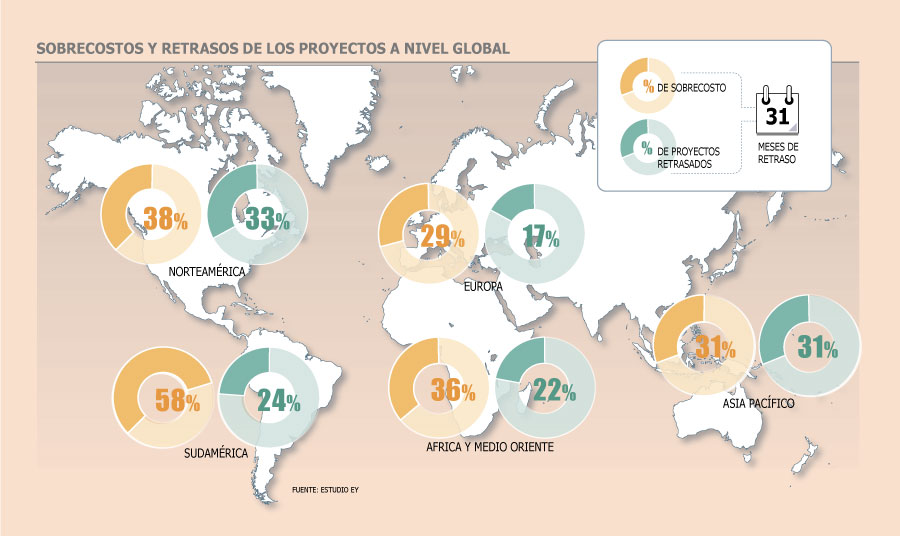

El informe de la auditora evidencia que América Latina tiene los mayores sobrecostos, con nada menos que 58%. Le siguen Norteamérica, África y Medio Oriente (ver mapa).
La consultora evaluó cien megaproyectos (medidos por monto de inversión) de estas áreas y que en generación consideró centrales hidráulicas, nucleares, de carbón y de energías renovables no convencionales, siendo las dos primeras las que presentan los mayores sobrecostos, mientras que en materia de plazos el promedio global es 31 meses de desfase, con Sudamérica en una media de dos años.
Con una presión creciente, pues según cifras de la Agencia Internacional de Energía, al 2040 la demanda mundial crecerá en torno a 70%, la industria tendrá que aprovechar las mejores prácticas e innovar para crear el máximo valor en el futuro.
Chile refleja claramente las conclusiones de EY, que advierte que estos elementos son la punta de un iceberg y expone las causas ocultas o internas de este fenómeno mundial. Se trata de la falta de una definición oportuna de la estructura comercial de los proyectos, una estrategia de ejecución desacoplada del modelo; una inadecuada comprensión de los riesgos de las iniciativas; inmadurez de los diseños, junto con escasa información del horizonte de entrega al momento de gestionar el financiamiento. Finalmente, mencionan la falta de comprensión del desempeño del proyecto.
Wojciech Kupiec, socio de Auditoría en Energía, Minería e Infraestructura de EY, aterriza el estudio al país, ya que las inversiones que se ejecutan acá son inferiores a las que la consultora recoge en esta categoría de “megaproyectos”, por lo que es difícil hacer comparaciones directas. Sin embargo, dice que hay varios aspectos en común.
“No hay duda de que en Chile hace varios años el tipo de proyectos que abarca el estudio enfrenta desafíos relacionados principalmente con el cumplimiento de fechas programadas para entrada en operación que, a su vez, en varios casos tienen que ver con tramitación legal y ‘permisología’. Esto además se traduce en muchas instancias en judicialización, lo que retrasa más los proyectos. Este escenario también agrega complejidad en los procesos de obtención de financiamiento, aumentando los riesgos e impactando la rentabilidad”, explica.
En lo que respecta a los factores ocultos que plantea el estudio, el especialista dice que los que priman en Chile son el inadecuado entendimiento de los riesgos de las iniciativas y, quizás en una menor escala, el diseño inmaduro de estos.
“El primero, tiene que ver con retrasos en la tramitación de proyectos en sus múltiples ámbitos (ambientales, comunitarios o prediales). En los últimos años hemos visto varios proyectos de generación de energía que subvaluaron riesgos de este tipo y tuvieron que abandonar sus iniciativas”, apunta.
Dado que actualmente en el país lo que prima es la ejecución de centrales de ERNC, Kupiec plantea que tras “arrasar” en el mercado en virtud de una serie de factores que se tornaron positivos para estas tecnologías, estas fuentes seguirán siendo cada vez más importantes, siguiendo la tendencia global.
“Sin embargo, quedan por resolver varios asuntos en su exitosa incorporación al sistema chileno, derivados -en gran parte- de su intermitencia, como solucionar el acoplamiento en el sistema de transmisión minimizando el ‘vertimiento’ de energía, y cómo integrar las ERNC con energías de base remunerando lo que en el sector eléctrico se denomina como ‘servicios complementarios’”, puntualiza.
CAUSAS OCULTAS
Estructura comercial tardía Los proyectos se centran en la obtención del capital en desmedro del diseño comercial, lo que deriva en una estructura subóptima que luego hace requerir más recursos.
Relación débil entre modelo y ejecución La falta de alineación entre ambos factores provoca problemas contractuales entre mandante y ejecutor.
Comprensión inadecuada de riesgos Por temor a afectar la obtención de financiamiento, los análisis de riesgos no son los adecuados y esto resta capacidad de acción.
Diseño inmaduro Especialmente en proyectos complejos, el diseño no se desarrolla lo suficiente en etapas tempranas, lo que deriva en desajustes posteriores.
Estructura débil Por razones de costos, las organizaciones no invierten lo suficiente para construir equipo y capacidad de ejecución adecuadas
Sin comprensión del desempeño del proyecto A raíz de la falta de provisión de datos suficientes por parte de los equipos a cargo, en la creencia de que los problemas subyacentes pueden abordarse sin el escrutinio del grupo directivo.

De acuerdo con el último Panel Laboral de la UNAB, el nuevo escenario también ha elevado la dificultad para encontrar los perfiles requeridos: solo un 12% considera que hoy esa tarea es fácil o muy fácil.
El caso será visto por la Corte de Apelaciones, luego que el Tribunal de Contratación Pública ordenara a la alcaldía retrotraer el procedimiento licitatorio al estado de evaluación de las ofertas.
El ejecutivo destacó los atractivos que ofrece Chile en minerales críticos, energía y agroindustria. A nivel local, la firma legal concentra su actividad en transacciones, tax, arbitraje y resolución de disputas.
El alcalde de Huechuraba y líder del equipo de salud de la AMUCH señala que esta comuna devolvía $ 300 millones al Minsal, recursos que ahora ejecutan por completo. Realizarán un evento masivo para el cual la Comisión de Salud de Senado saldrá del Congreso e irá a sesionar a Espacio Riesco.
En el panel de fintech de Chile Day en Madrid, ejecutivos y emprendedores debatieron acerca de las oportunidades y desafíos de la implementación del sistema de finanzas abiertas en el país.
Solo en la comuna de Santiago existen 1.357 inmuebles de conservación histórica y 18 zonas de conservación histórica, activos que podrían beneficiarse de procesos de reconversión y revitalización urbana.
