Los motivos detrás de los retrasos de los proyectos de generación
La menor demanda y la caída en los precios de combustible, que han impactado los precios spot, serían un incentivo para que las empresas evalúen la conveniencia de postergar la entrada en operación de las iniciativas a la espera de mejores precios.
Por: Karen Peña
Publicado: Miércoles 21 de octubre de 2020 a las 10:40 hrs.
Noticias destacadas
A pesar de que el sector energético se ha mantenido resiliente a los impactos del Covid-19, en los últimos meses ha mostrado ajustes que se han evidenciado en los cronogramas de los proyectos de generación que están en carpeta. Si bien el plan de obras de nuevas centrales considera incorporar cerca de 8.000 MW al sistema eléctrico, una parte de ellos presenta atrasos.
Ese plan de obras, que reporta los proyectos de generación que entrarán al sistema y que son clave para mantener la demanda de largo plazo, contempla sumar al sistema en los próximos cuatro años 7.765 MW. El 93% de estos proyectos se incorporarían entre octubre de este año y diciembre de 2021.
De los nuevos proyectos, 3.419 MW corresponden a centrales solares (fotovoltaicos y en menor medida de concentración), 2.382 MW son plantas eólicas, 1.100 MW iniciativas hidroeléctricas y 864 MW termoeléctricas. Es decir, 44% de la nueva capacidad es solar y 31% tiene como tecnología central la energía producida por el viento.

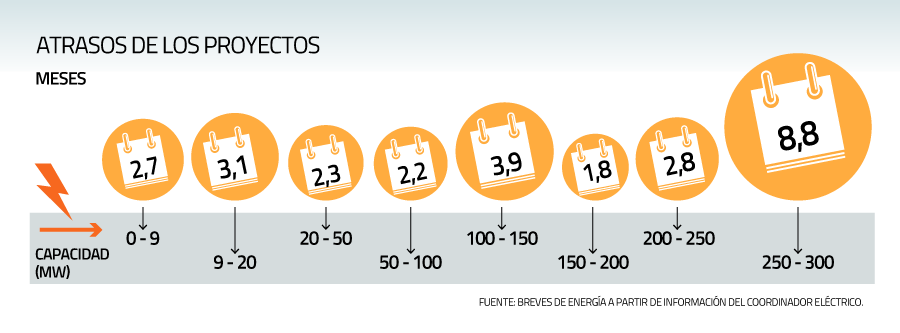

Sin embargo, las fechas de entrada de esas iniciativas han sufrido cambios. Si se compara con lo que informaba el Coordinador Eléctrico Nacional en junio de este año, el director de Breves de Energía, Cristián Muñoz, revela que las obras se han atrasado tres meses, sobresaliendo los cambios en el calendario de centrales que suman poco menos de 1.100 MW y que tienen una demora promedio de 15 meses.

En este último caso está el proyecto hidroeléctrico Los Cóndores de Enel que, según lo informado el 19 de junio a la autoridad, contemplaba su fecha de entrada para diciembre de este año. Sin embargo, en su nuevo reporte de septiembre modificó este hito a diciembre de 2023, representando un atraso de 37 meses.
También figuran dos unidades que componen el complejo hidroeléctrico de pasada Alto Maipo: Alfalfal 2 (264 MW) y Las Lajas (267 MW). Según lo informado a la autoridad, AES Gener cambió la fecha de entrada desde diciembre de este año para ambas centrales a septiembre y julio de 2021, respectivamente.
Te puede interesar: Tribunal Ambiental realizará nueva inspección a proyecto Alto Maipo en proceso judicial clave para su futuro
En la misma línea, la fecha en el proyecto Modernización y Ampliación Planta Arauco (MAPA) de la empresa Arauco se modificó desde diciembre de este año a octubre de 2021, marcando 10 meses de atraso. Además, en este escenario está el parque eólico Calama de Engie que demorará 11 meses más.
Algunas empresas han atribuido las nuevas fechas a dificultades propias de las obras. En sus resultados al primer semestre, la eléctrica Enel explicó que Los Cóndores requeriría más tiempo debido a la complejidad que han mostrado las obras subterráneas, lo que había implicado desarrollar una metodología y secuencia constructiva que impone mayores plazos.
Sin embargo, para Muñoz, la menor demanda y la caída en los precios de combustible han impactado significativamente los precios spot, lo que "es un fuerte incentivo para que los proyectos que aún tienen ciertas flexibilidades evalúen si les conviene atrasar su entrada en espera de mejores precios".
Si bien el experto indica que es común que los proyectos vayan modificando su fecha de entrada debido a actualizaciones en su plan de construcción, sostiene que "llama la atención que todos los proyectos presenten ciertos retrasos respecto de lo que se había informado sólo hace algunos meses atrás, en particular los más grandes, con atrasos de más de un año".
Te puede interesar: Enel define segunda etapa de crecimiento de energías renovables basada en plantas solares
En ese sentido, reconoce que "el retraso de los proyectos de generación impactará en alguna medida el precio spot de la electricidad" y que "el efecto dependerá de la envergadura de los atrasos".
Mientras, dice, los proyectos cuya incorporación al sistema aún está en evaluación, "probablemente se atrasarán en espera de mejores precios". "Es una respuesta racional ante la sustancial caída en la demanda de electricidad", enfatiza.
Te recomendamos
ARTICULOS RELACIONADOS
Newsletters
LO MÁS LEÍDO
Empresa de griferías vinculada a la familia Pavez compra propiedad industrial en Colina en US$ 18 millones
El inmueble fue ocupado por la gigante brasileña Tigre, que cerró sus operaciones en Chile en 2024. Su nuevo dueño es Mosaico, que busca sumar nuevas categorías del rubro de terminaciones.
Martín Acero, socio director de PPU: “El desafío de la firma es la transición generacional”
El socio director del estudio de abogados iberoamericano señaló que en el transcurso de los próximos cinco años se verá un cambio importante en los liderazgos de la organización, para el cual están preparándose.
Felipe Harboe: “Las empresas que compran servicios de clipping deben exigir a las agencias que cumplan la ley, de lo contrario podrían estar participando de un ilícito”
El abogado dijo que tanto las firmas que recortan noticias de prensa y las comercializan, como los compradores, podrían arriesgar multas de hasta UTM 1.000 y penas de 61 días a 540 días de cárcel.
Industria de administradoras de fondos de inversión creció 23,5% el año pasado y anota récord de activos gestionados por US$ 43.853 millones
La nueva presidenta de la Acafi, María José Montero, aseguró que el desafío para aumentar la participación de institucionales es “de diseño del sistema”.
David Oddó, director del Trabajo: “Son muchas las materias que tienen un impacto en el mundo del trabajo que estamos revisando”
La autoridad profundizó en los primeros dictámenes sobre 40 horas, y recalcó que con ellos el servicio está respetando lo planteado en la norma. Y adelantó que se analizan más pronunciamientos interpretativos.
Grupo Alemana remodela estructura corporativa y altos ejecutivos de la clínica pasarán a administrar todo el conglomerado
Cristián Piera, histórico gerente general de la clínica de Santiago ocupará esa posición para todo el grupo, quedando también bajo su alero la isapre Esencial, los seguros y los prestadores de regiones.
BRANDED CONTENT
En “Es el momento”, el rider del Team Santander abre su historia y recorre el camino que lo llevó a la élite del ciclismo de montaña
Y como parte de esta conversación, extiende una invitación abierta a toda la comunidad a ser parte de un gran evento llamado “Desafío Gran Santiago y Cicletada Familiar ”
Dra Susan Bueno y el impulso que la mueve a avanzar, investigar y aportar a la sociedad.
Su curiosidad temprana la llevó a estudiar las enfermedades infecciosas y a contribuir en el desarrollo de la primera vacuna aplicada masivamente en Chile contra el Covid-19. Hoy, la Dra. Susan Bueno, reconocida en 2024 como inventora del año, continúa aportando desde la investigación al fortalecimiento de la salud. Mira aquí su entrevista
Instagram
Facebook
LinkedIn
YouTube
TikTok
