Tras cuatro años y US$ 50 millones de sobrecostos, culmina polémica consulta indígena de hidroeléctrica de Statkraft
Este martes el CMN puso punto final al proceso que tuvo cinco suspensiones, tomó más de 1.400 días y se convirtió en un “ícono” de la permisología.
Por: Karen Peña
Publicado: Miércoles 12 de noviembre de 2025 a las 20:00 hrs.
Noticias destacadas
Un proyecto insigne en el debate de la denominada “permisología” ha sido el complejo hidroeléctrico Los Lagos de la noruega Statkraft en Chile. Tras iniciar su construcción en agosto de 2019, en noviembre de 2021 la Corte Suprema determinó la realización de una consulta indígena a cargo del Consejo de Monumentos Nacionales (CMN) por hallazgos arqueológicos no previstos que fueron denunciados por una comunidad opositora, lo que ha impedido su operación.

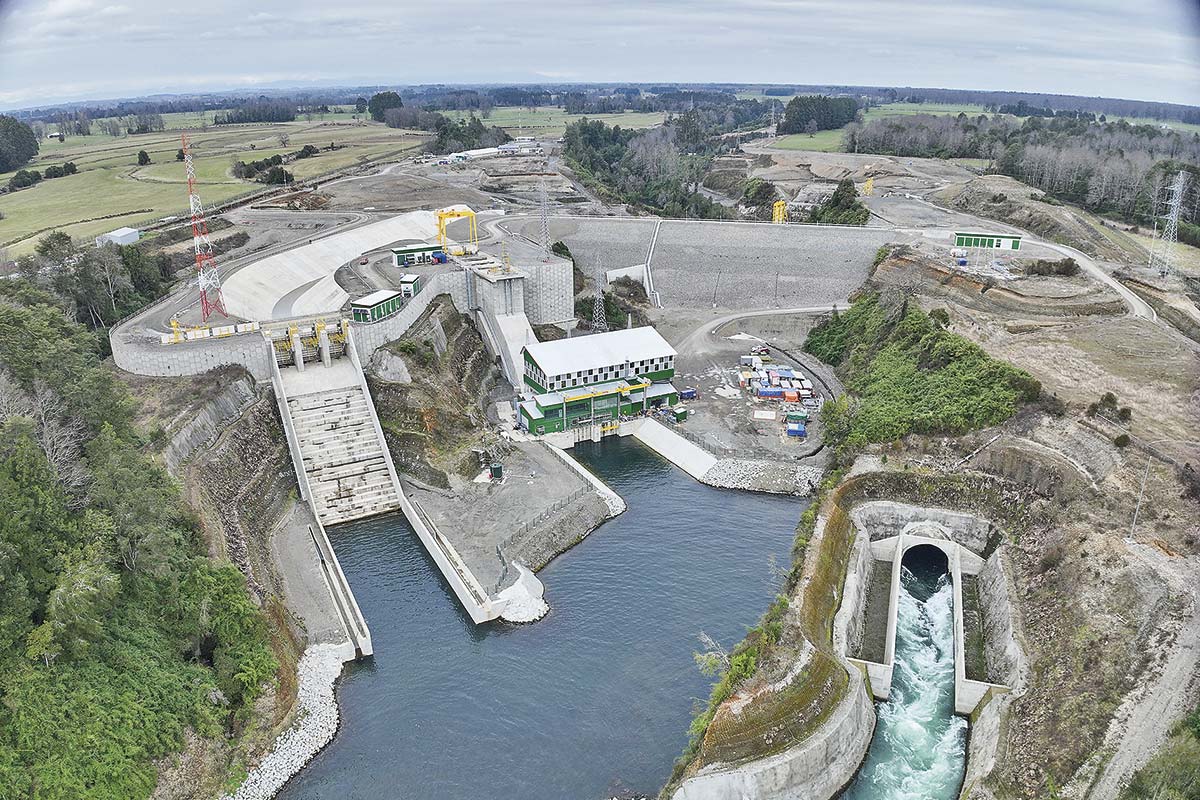

Lo anterior, pese a que desde la empresa indican que dichos hallazgos sí estaban considerados en la Resolución de Calificación Ambiental (RCA). Pero la iniciativa ubicada en la Región de Los Ríos -que hoy tiene un avance del 99%- acaba de sellar un hito clave.
Este martes, el CMN emitió una resolución en la que declara el cierre del procedimiento administrativo de consulta indígena, luego de cuatro años desde la determinación de la Corte Suprema. Así, el CMN iniciará la gestión de las autorizaciones que permitirán realizar la caracterización y rescate de los hallazgos arqueológicos.
Aunque la inversión inicial del proyecto -que era parte de los activos de Eléctrica Pilmaiquén (empresa chilena)- era de US$ 173 millones, se ha reportado más de US$ 50 millones por sobrecosto producto de los retrasos por la consulta indígena.

María Teresa González, country manager de Statkraft en Chile. Foto: Julio Castro
En el documento de 15 páginas, al que tuvo acceso DF, se indica -entre otros aspectos- que la etapa de sistematización abarcó el mes de octubre y noviembre, período en el cual se elaboró el informe final del proceso de consulta indígena.
“Las etapas desarrolladas se realizaron resguardando los derechos e intereses del pueblo indígena consultado, mediante procedimientos apropiados y de buena fe, con la finalidad de llegar a un acuerdo o lograr el consentimiento acerca de la medida administrativa objeto de esta consulta, susceptible de afectarlo directamente, de conformidad con los principios que inspiran el proceso de consulta indígena”, se señala en el escrito firmado por el secretario técnico (s) del CMN, Jorge Placencia.
TE PUEDE INTERESAR
En el texto se evidencia que en octubre las comunidades Koyam Ke Che y Leufu Pilmaiquén Maihue, junto a la Machi Millaray Huichalaf Pradines, a través de su asesor jurídico, presentaron un escrito para suspender la consulta indígena. Esto fue rechazado al no advertirse antecedentes nuevos o sobrevinientes que no hayan sido ya considerados por el organismo.
Más de cincuenta comunidades participaron del proceso. La consulta tuvo cinco suspensiones, una de ellas por cerca de 200 días.
De esta manera, pasadas las 15.00 horas de este miércoles en una sesión del CMN, el organismo zanjó las medidas que la compañía estatal noruega deberá implementar sobre los hallazgos arqueológicos encontrados durante la construcción de la planta. Fuentes comentaron que se adoptaron las disposiciones que llevó la secretaría técnica a la cita.
Caso ícono
La central de pasada Los Lagos se transformó en uno de los íconos de la permisología en Chile, por lo extenso del proceso -más de 1.400 días- y porque su realización se determinó en el ámbito judicial, un hecho inédito y sin precedentes en el país.
Esto debido a que la licencia ambiental del proyecto contemplaba las medidas y planes para la gestión de los hallazgos, de acuerdo con lo que determina la normativa. De hecho, desde que se emitió el falló de la Corte Suprema pasaron más de 500 días para que el CMN emitiera la resolución de inicio del proceso.
A pesar del tiempo que tomó esta consulta, desde Statkraft Chile valoraron que se haya desarrollado de acuerdo con las exigencias normativas. María Teresa González, country manager de Statkraft en Chile, indicó a DF: “Es un hito importante en la historia de este proyecto y nuestra compañía, porque a pesar de las complejidades y falta de certezas, el Estado pudo dar cumplimiento a la consulta y establecer acuerdos con las comunidades indígenas que participaron del proceso. Esperamos que la siguiente etapa sobre la gestión de permisos avance con prontitud para que Los Lagos pueda ser un aporte concreto de energía limpia al sistema eléctrico del país”.
Los hitos del proyecto hidroeléctrico Los Lagos
2008
- Ingreso del proyecto al Sistema de Evaluación de Impacto Ambiental (SEIA) a través de un Estudio de Impacto Ambiental (EIA)
2009
- 22 Se aprueba la Resolución de Calificación Ambiental (RCA) del proyecto

2019
- Inicio de construcción
2021
- Corte Suprema determina la realización de la consulta indígena a cargo del Consejo de Monumentos Nacionales (CMN).
2023
- 4 CMN emite la resolución de inicio del proceso de consulta indígena.
- 11 CMN declara el cierre del procedimiento administrativo de consulta indígena.
2025
- 12 Sesión ordinaria del CMN para determinar las medidas que Statkraft deberá implementar sobre los hallazgos arqueológicos encontrados durante la construcción de la planta.
Te recomendamos
ARTICULOS RELACIONADOS
Contenido reciente
VER MÁS
Ministerio de Ciencia y Tecnología firma acuerdo con una de las principales compañías de IA del mundo para ampliar acceso a herramientas para startups chilenas
La iniciativa firmada en Nueva York con ElevenLabs contempla hasta 44 millones de créditos de plataforma durante 12 meses, junto con apoyo técnico para ayudar a las compañías seleccionadas a desarrollar y probar nuevas aplicaciones.
Fondo Renta CLP de Moneda Patria levanta US$ 54 millones en nueva inyección de capital y supera los US$ 1.100 millones en patrimonio
Participaron compañías de seguros, family offices y multifamily offices, bancas privadas y asesores de inversión. La colocación de cuotas tuvo una sobredemanda de 4,2 veces.
The Legal 500 lanza guía 2027 y destaca a los mejores estudios de abogados de Chile en 28 categorías
Uno de los focos del ranking es el segmento corporativo de alta complejidad. En la categoría Corporate and M&A – High End, cinco estudios alcanzaron el Tier 1: Barros & Errázuriz, Carey, Cariola Díez Pérez-Cotapos, Claro & Cía. y Philippi Prietocarrizosa Ferrero DU & Uría (PPU).
Hospital del Salvador obtiene su puesta en servicio provisoria pese a reparos por equipamiento e infraestructura
El hito se concretó en medio de cuestionamientos por defectos en la climatización del recinto, filtraciones y equipos faltantes. Desde el MOP aseguran que el proceso se desarrolló satisfactoriamente.
{{/if}}
